Capaciteitsuitbreiding zonder downtime

Drie gelijktijdige uitbreidingen, meerdere partners en enkel het weekend als tijdsvenster: Deprez realiseerde een naadloze capaciteitsuitbreiding zonder de fabriek ooit stil te leggen.

Vraag, plan & oplossing

Drie gelijktijdige uitbreidingen, meerdere partners en enkel het weekend als tijdsvenster: Deprez realiseerde een naadloze capaciteitsuitbreiding zonder de fabriek ooit stil te leggen.

01 vraag

Patatas Melendez wilde zijn stijgende ontvangstcapaciteit realiseren via drie gelijktijdige uitbreidingen: een extra waslijn, een nieuwe sorteerzone en een verwerkingslijn voor afval. Dit alles erwijl de fabriek bleef draaien en interventies enkel tijdens weekendstops konden gebeuren.

02 plan

Voortbouwend op een installatie die al in 2022 met het oog op uitbreiding werd ontworpen, stemde Deprez tijdens een ontwerpfase van ongeveer een maand alle machines nauwkeurig af op de installaties van Wyma en Loyu 2000, met de montage strak ingepland tijdens opeenvolgende weekendstops.

03 oplossing

Het resultaat is een geïntegreerde uitbreiding met een nieuwe sorteerzone, een afvalkistenlijn, gerealiseerd binnen net geen twee weken werfmontage en succesvol operationeel.

Het volledige verhaal

Uitbreiden terwijl de fabriek blijft draaien: het is een van de meest voorkomende scenario’s in industriële projecten. Voor deze aardappelverwerker betekende een stijgende ontvangstcapaciteit concreet drie gelijktijdige uitbreidingen: een extra Wyma waslijn, een nieuwe sorteerzone voor gewassen en ongewassen aardappelen, en een aparte verwerkingslijn voor afvalkisten. Met het weekend als enige marge voor interventies.

De complexiteit zat niet alleen in de techniek. Wyma en Loyu 2000, elk met hun eigen werkwijze en standaarden, moesten naadloos aansluiten op de Deprez-installatie. Een project dat strakke coördinatie, snelle besluitvorming en proactief projectbeheer vroeg.

Al in 2022, tijdens de initiële ontwerpfase, werd de bestaande installatie ontworpen met het oog op mogelijke uitbreiding. Die vooruitziende keuze maakte de integratie van de nieuwe lijn aanzienlijk praktischer. De ontwerpfase nam ongeveer een maand in beslag. In die periode werden alle Deprez-machines nauwkeurig afgestemd op de installaties van Wyma en Loyu 2000, met bijzondere aandacht voor interferenties en raakvlakken.

De montage werd ingepland tijdens weekendstops, zodat de fabriek elke maandag opnieuw kon opstarten. Dat vereiste een strakke afstemming tussen klant, sturingspartner en montageteam, met veiligheid als constante prioriteit. De werfmontage werd afgerond in net geen twee weken. Elke machine werd niet alleen geplaatst, maar ook volledig bekabeld en geprogrammeerd, zodat de installatie na elk weekendvenster meteen operationeel was.

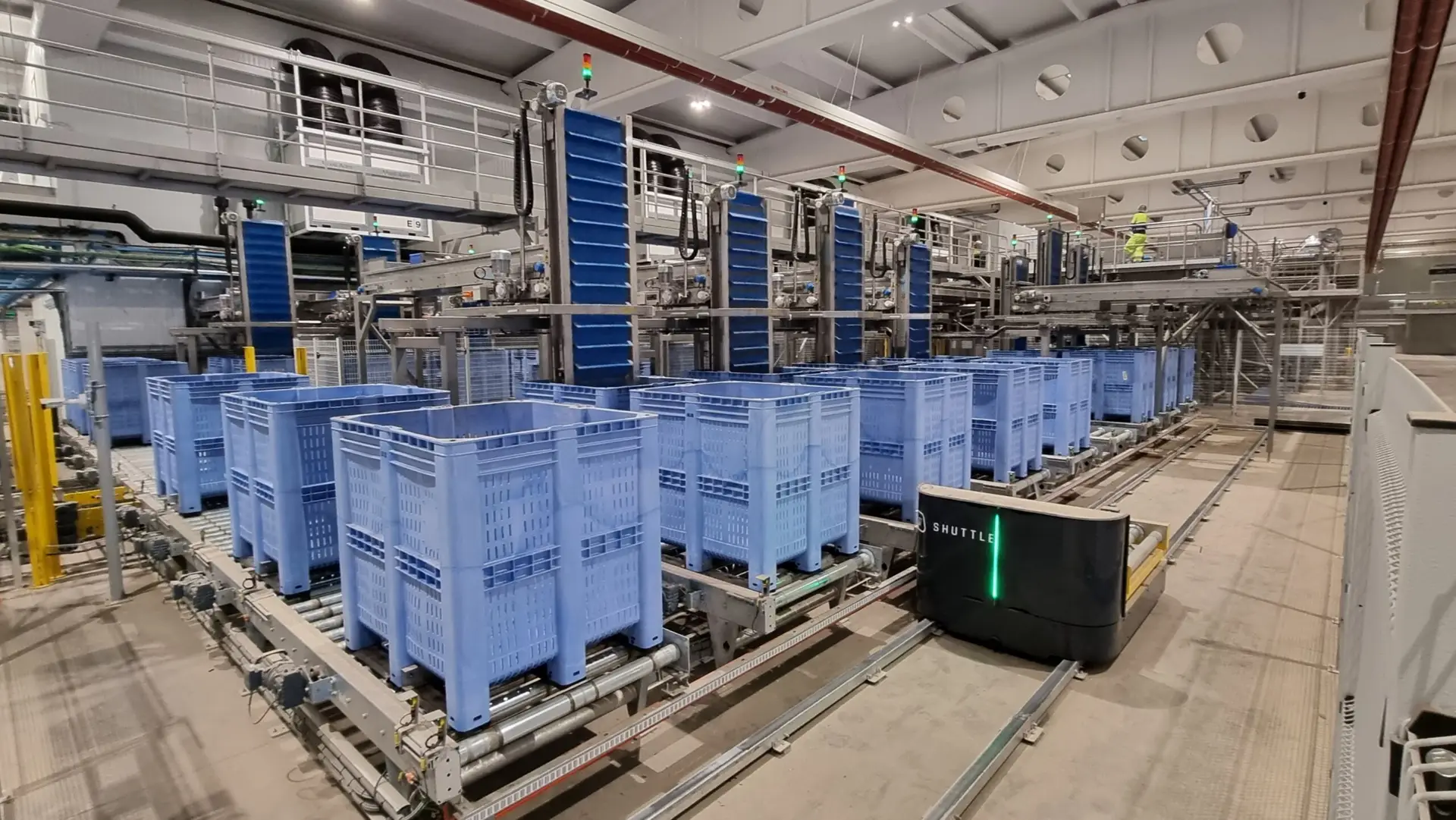

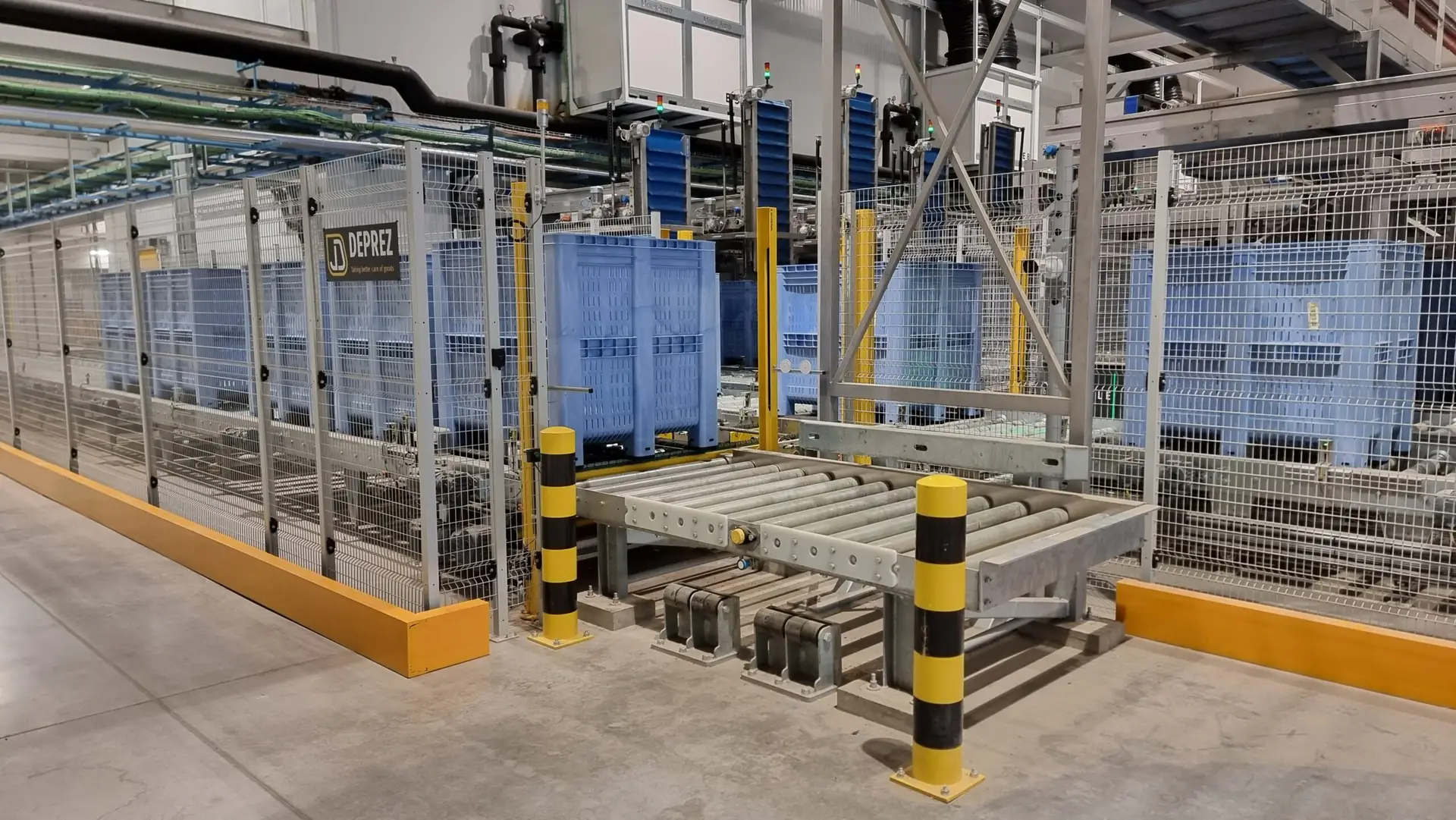

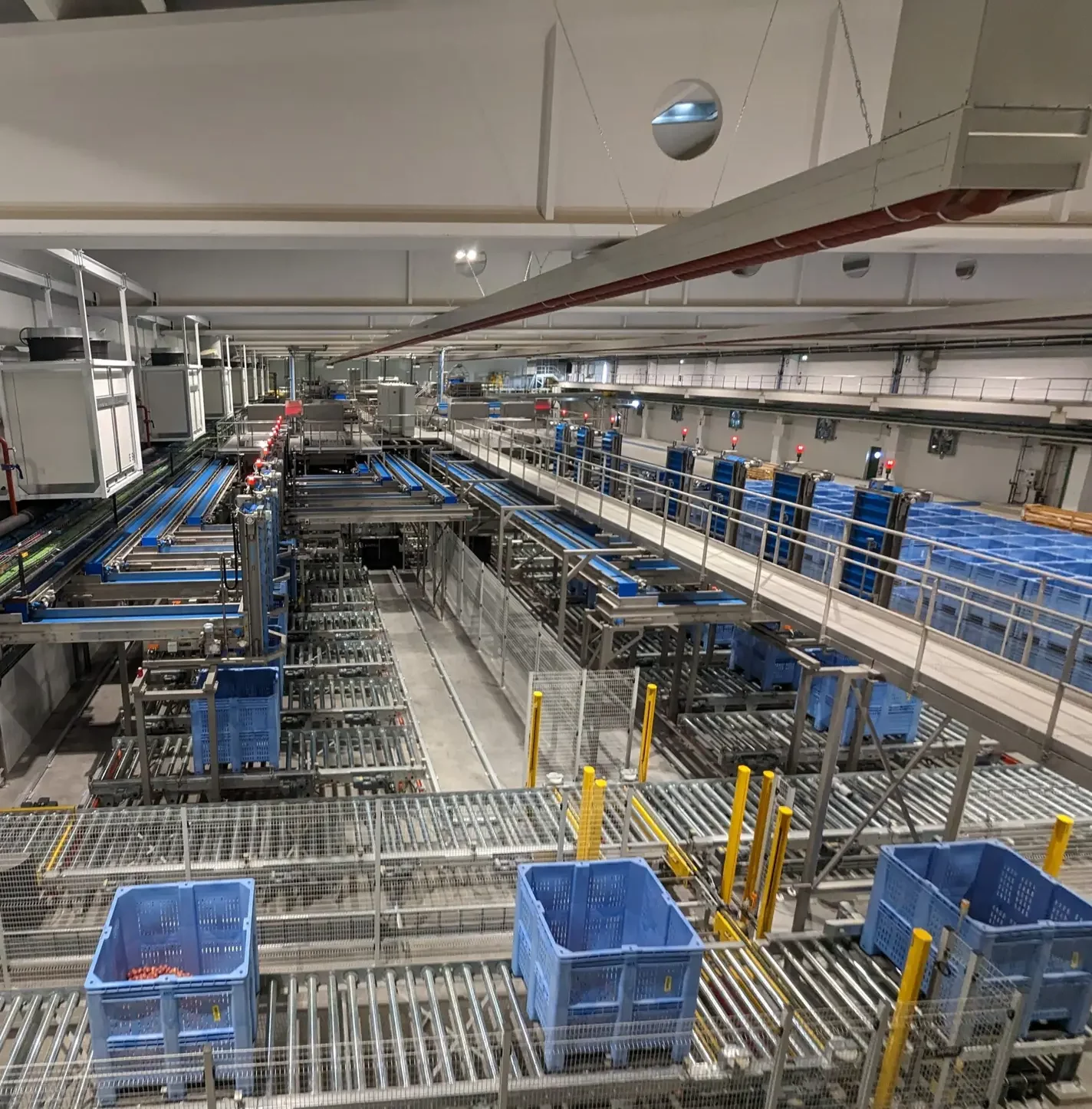

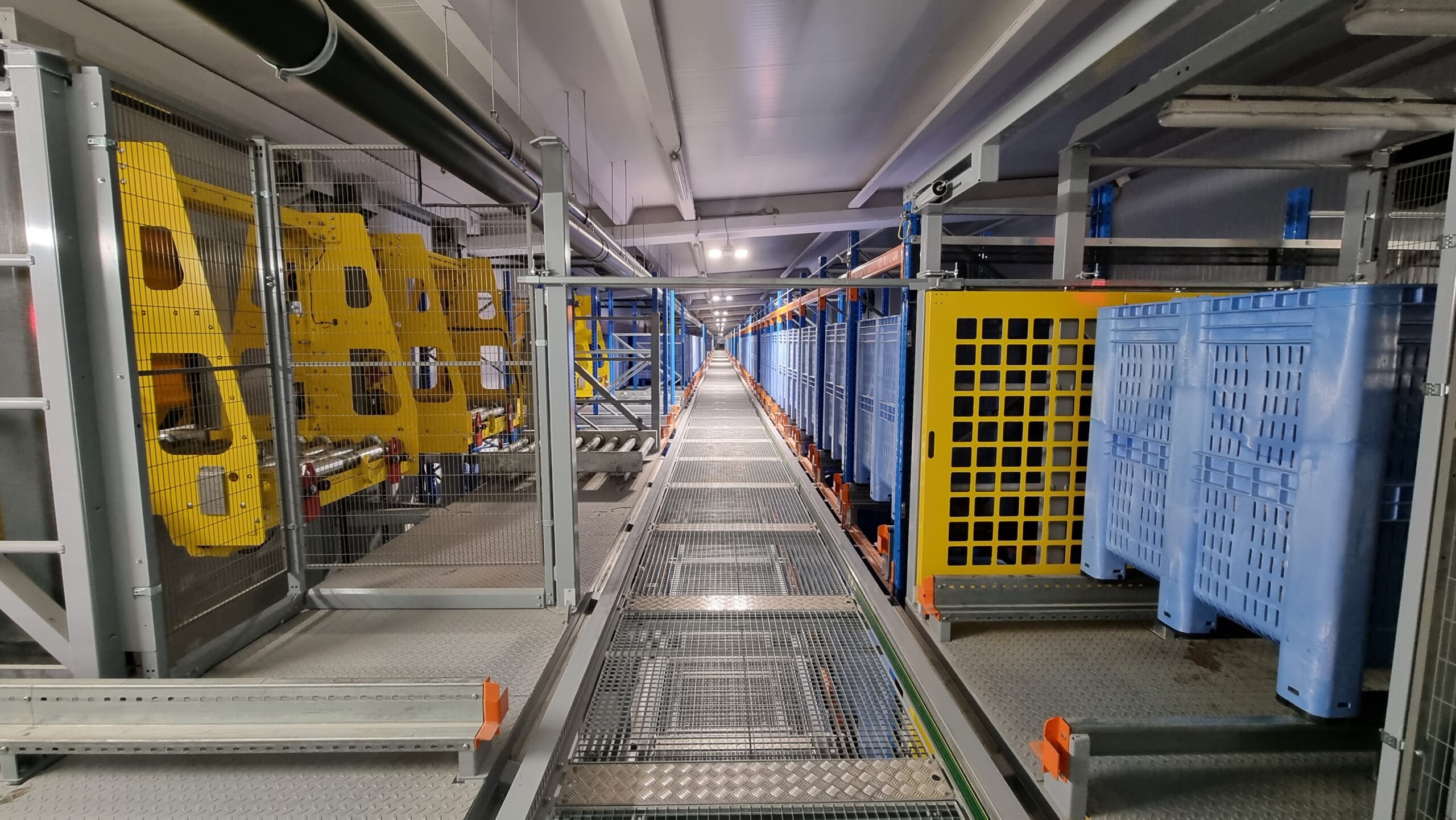

Het resultaat: een geïntegreerde uitbreiding met een nieuwe sorteerzone, een afvalkistenlijn en volledige aansluiting op de Wyma waslijn en de Loyu 2000-bordessen. Beproefde kistenhandlingtechnologie, rollenbanen, shuttles en crossings, aangevuld met extra veiligheidsafscherming. Een uitbreiding gebouwd op continuïteit en op een samenwerking die al in de ontwerpfase begon.

Meer cases

België
Only bulk · Bulktransport · Overslag

scheepslosinstallatie over spoorweg

Adams Polendam wilde zand, grind en kiezels via de kade langs het Albertkanaal lossen en…

Frankrijk
Bin & Bulk · Binhandling · Ontvangst

Van manuele naar automatische ontvangst

Ferme des Arches wilde zijn bestaande ontvangstlijn voor uien vervangen door nieuwe uitrusting, met als…

België
Only bulk · Breken & zeven · Bulktransport

Toekomstgerichte verhuizing van bestaande machines

AC Materials bracht twee voormalige recyclagecentra in Wondelgem en Desteldonk samen op één nieuwe site…

Verenigd Koninkrijk
Bin & Bulk · Binhandling · Intern transport

Gefaseerde logistieke optimalisatie voor versmarkt

Puffin Produce is actief in de versmarkt en legt daarbij sterk de nadruk op kwaliteit….

Deel deze case
